ลอสแอนเจลิส, 10 กันยายน 2026 — ผู้ให้บริการคลังเย็น Lineage ฟ้องผู้ดำเนินการโซลาร์และผู้รับเหมาบำรุงรักษาหลังเหตุเพลิงไหม้ครั้งใหญ่ที่ Boyle Heights โดยกล่าวหาว่ามีการสั่งจ่ายไฟกลับเข้าระบบก่อนการตรวจความปลอดภัยเสร็จ เรื่องนี้ยัง ไม่ใช่ผลสรุปว่าโซลาร์เป็นต้นเหตุ: LAFD ยังไม่ได้เผยผลสอบสาเหตุและต้นกำเนิดไฟขั้นสุดท้าย แต่สำหรับสัญญา Private PPA O&M ในไทย ข้อสรุปที่ใช้ได้ทันทีคือต้องระบุว่าใครสั่งหยุด ใครอนุมัติการ re-energize และหลักฐานใดต้องครบก่อนส่งมอบงาน

ข้อมูล ณ เดือนกันยายน 2569
คดีบอกถึงข้อกล่าวหา ไม่ใช่ผลสอบสาเหตุไฟ
Lineage ระบุในการประกาศคดี ว่าได้ยื่นฟ้อง Altus Power และ Pearce Services จากเหตุไฟวันที่ 17 มิถุนายน 2026 ที่คลังเย็น Boyle Heights ขณะที่ LAFD ยืนยันเหตุเพลิงไหม้และการควบคุมเหตุที่ใช้เวลาหลายวัน แต่ไม่ได้ยืนยันสาเหตุสุดท้าย ดังนั้นข้ออ้างเรื่องการทำงานกับระบบโซลาร์ การ re-energize และ connector ต้องใช้คำว่า “Lineage กล่าวหา” เสมอ
| สิ่งที่ยืนยันได้ | สิ่งที่ยังไม่ยืนยัน |
|---|---|
| LAFD รับแจ้งเหตุที่ 1400 S. Los Palos St. วันที่ 17 มิ.ย. 2026 | สาเหตุและต้นกำเนิดไฟขั้นสุดท้าย |
| Lineage ยื่นคดีแพ่งต่อผู้ดำเนินการและผู้รับเหมา | ความรับผิดหรือข้อกล่าวหาในคดี |
| ระบบหลังคาเป็นส่วนหนึ่งของข้อพิพาท | ว่า PV เป็นสาเหตุของไฟ |

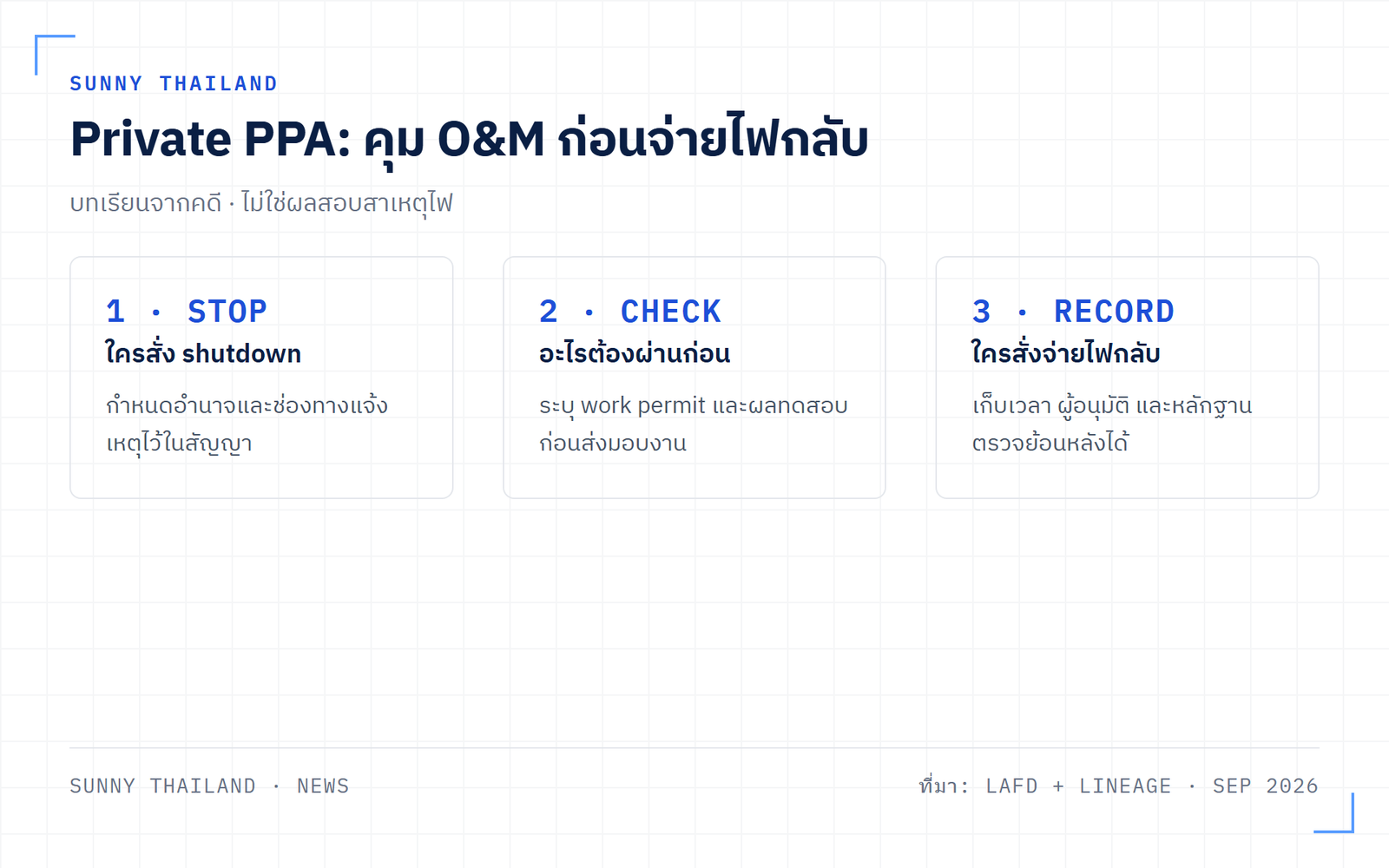

Private PPA O&M ต้องล็อกอำนาจสั่งจ่ายไฟ
ความเสี่ยงใน Private PPA ไม่ได้หายไปเมื่อเจ้าของอาคารซื้อไฟแทนซื้ออุปกรณ์ เพราะสินทรัพย์และงาน O&M ยังต้องมีเจ้าของงานที่รับผิดชอบชัดเจน สัญญาควรระบุผู้มีสิทธิ์สั่ง shutdown, ผู้อนุมัติการจ่ายไฟกลับ, เงื่อนไข work permit, เกณฑ์การทดสอบหลังซ่อม และเวลาที่ต้องแจ้งผู้ซื้อไฟเมื่อพบ alarm หรือความผิดปกติ
ผู้ประกอบการควรตรวจว่าระบบติดตั้งมีพื้นฐานด้านสาย DC, กราวด์ และอุปกรณ์ป้องกันตามแนวทางที่ตรวจสอบได้หรือไม่ โดยใช้คู่มือ กราวด์ สายไฟ DC และ SPD เป็นจุดเริ่มต้นด้านวิศวกรรม ไม่ใช่ใช้คดีนี้แทนการตรวจ site จริง
เอกสาร O&M ต้องทำให้การซ่อมตรวจย้อนกลับได้
หลังงานซ่อมหรือเปลี่ยน connector ผู้ซื้อไฟควรขอดูรายการตรวจ, รูปก่อน–หลัง, ผลการทดสอบที่ระบุในวิธีทำงาน, ผู้รับผิดชอบ และเวลาสั่งจ่ายไฟกลับ เอกสารเหล่านี้มีค่ากับทั้งความปลอดภัย การเคลมประกัน และข้อพิพาท มากกว่าถ้อยคำกว้าง ๆ ว่า “ผู้ให้บริการดูแลระบบให้”
- asset register ระบุ inverter, string, combiner และจุดตัดตอน
- แผนตรวจเชิงป้องกันพร้อมเกณฑ์ยอมรับและผู้ลงนาม
- ลำดับ escalation ของ alarm และเบอร์ติดต่อ 24/7
- ขั้นตอน isolation, lockout และ re-energize ที่ผู้ซื้อไฟตรวจสอบได้
- รายงาน incident และ corrective action ที่ผูกกับ SLA
ผู้ซื้อไฟต้องได้สิทธิ์ตรวจ ไม่ใช่เพียงรับประกันผลผลิต
ผลผลิตไฟฟ้าและ uptime สำคัญ แต่ไม่แทนสิทธิ์ audit เอกสาร O&M หรือสิทธิ์ให้ระงับงานเมื่อพบความเสี่ยง ผู้ซื้อไฟควรทบทวน annex ด้าน O&M ก่อนลงนาม และผูกการต่ออายุสัญญากับการส่งรายงานและการปิด corrective action ที่ตรวจได้
ต้นทุนตลอดอายุระบบไม่ได้มีแค่ค่าไฟในสัญญา: คู่มือต้นทุน O&M และการเปลี่ยนอินเวอร์เตอร์ ช่วยแยกค่าอุปกรณ์ ค่าแรง และเงื่อนไขประกันที่ควรถูกเขียนให้ตรวจสอบได้ตั้งแต่ต้น
สรุปเชิงวิศวกรรม
คดี Boyle Heights ยังไม่พิสูจน์ว่าโซลาร์เป็นต้นเหตุของไฟ จึงไม่ควรใช้กล่าวหายี่ห้อหรือระบบใดในไทย แต่เป็นคำเตือนที่ตรงจุดสำหรับ Private PPA: เมื่อมีการซ่อมและ re-energize ระบบ ต้องมีผู้มีอำนาจ เงื่อนไขตรวจรับ และหลักฐานที่ตามย้อนหลังได้เสมอ
อ้างอิง
- Los Angeles Fire Department: Boyle Heights Commercial Structure Fire — Los Palos IC (18 June 2026, updates through 25 June 2026) — เข้าถึงเมื่อ 17 กันยายน 2569
- Lineage: Lineage sues Altus Power and Pearce Services for ignoring safety warnings and causing Boyle Heights fire (10 September 2026) — เข้าถึงเมื่อ 17 กันยายน 2569
